14天奋战,500kV忻石三回停电改造任务圆满完成!

发布日期:2025-11-26     来源:中彦电力集团有限公司      作者:办公室      浏览次数:1949     字体:

11月25日18时18分,随着最后一道工序的完成,500kV忻石三线检修作业圆满结束。经确认,塔上无遗留物,人员已全部下塔,接地线已全部拆除,工作任务已终结,线路具备送电条件。这标志着历时14天的忻石三回停电改造工程顺利完成所有施工任务。

1、任务零散,难度叠加,刻不容缓

11月12日晚,项目部正式接到停电改造通知。相比之前的忻石一回停电改造,本次工期缩短了2天,但任务同样繁重。11月13日,施工立即展开,一场与时间赛跑的攻坚战正式打响。

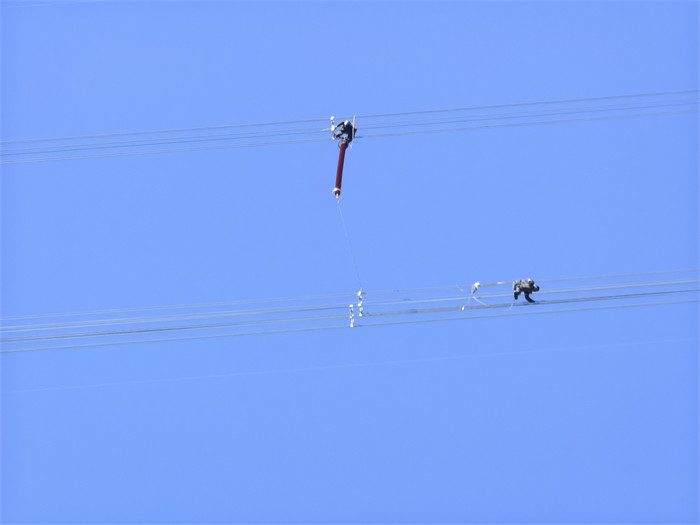

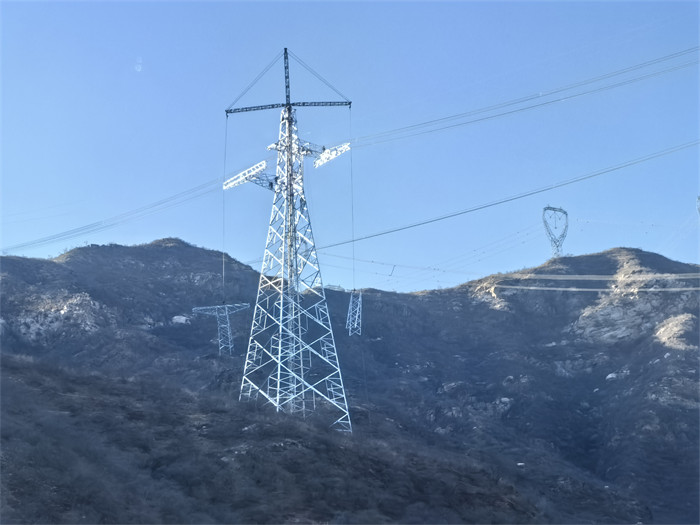

本次停电改造段工作任务零散,施工难度较大。主要包括:摇臂抱杆组塔2基(XSIII180、XSIII182A),架线部分XSIII182A-XSIII183段更换新导线、地线,安装13组相间间隔棒、150个导线间隔棒,完成2基紧挂线施工。由于老线路部分金具物资运行时间较长,拆装过程面临难度极大。


2、风雪无阻,全力以赴,责任到人

施工期间,天气条件极其恶劣,零下5度的低温伴随大风,给高空作业带来严峻挑战。面对困难,各参建班组展现出惊人的毅力和专业精神。

工人们早出晚归,加班加点,积极性高涨,没有任何怨言,全力克服天气严寒和大风带来的不利因素。

项目部实施精细化管理,管理人员明确分工。项目经理闻勇负责XSIII182A铁塔组立和XSIII182A-XSIII183段架线工作;项目经理杜双龙负责XSIII180铁塔组立和本塔基紧挂线工作。这种明确的责任分工确保了工程各环节有序推进,为按期完工提供了有力保障。


3、圆满收官,再创佳绩

历经14个昼夜的连续奋战,施工团队最终克服工期紧、任务重、环境恶劣等重重困难,比原计划更短的时间内安全、高效、优质地完成了所有施工任务。

电力建设者们用他们的专业、敬业和奉献精神,再次证明了这是一支能打硬仗、善打胜仗的优秀团队。向他们致敬!
