国网长春供电公司:电力工程有序复工 助推社会生产恢复活力

发布日期:2022-05-20     来源:中国吉林网 吉刻APP      作者:越明      浏览次数:1804     字体:

人勤春来早,奋进正当时。

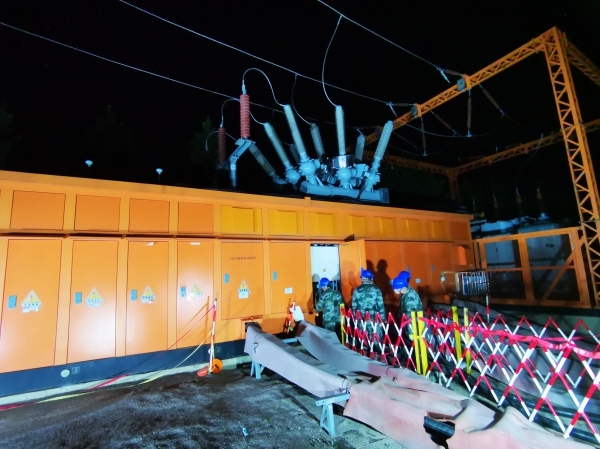

5月20日深夜,在长春市净月区紫衫路和文冠路交会处,32名作业人员整装待发,他们将在完成消毒、测温、登记等现场标准化防疫流程后,投入到长春月潭66千伏变电站改造工程10千伏潭西线现场的紧张作业中。

为满足净月地区负荷增长需求,国网长春供电公司统筹考虑,决定实施长春月潭66千伏变电站改造工程,对月潭变进行增容改造。为避免居民用电受变电站改造影响,该公司提早谋划、周密部署,组织建设、运检、调控等专业多次进行现场勘查,结合施工方案对作业风险点进行细致分析,联合多部门共同探讨作业实施方案,多次组织召开专题协调会。最终确定采取零点作业、联络线转带等方式,实现3条10千伏线路“无感化”过渡,全力保障该区域民生、水、热负荷供电。


据了解,10千伏潭西线承载辖区48个居民台区共3429户居民用电。5月20日0时许,停电作业正式开始,32名作业人员闻令而动,迅速到达指定作业位置,有条不紊地开展工作。经过全体作业人员4个小时的连续施工,圆满完成了本次停电作业任务。

目前,该公司已陆续恢复电网项目工程建设,并结合政府防疫要求提前掌握返岗人员所在地疫情动态及个人健康情况,实现“一人一档”,安排施工人员分批、分次有序返回岗位,为工程建设顺利进行创造了良好条件,确保做到防疫有保障、作业有保障、安全有保障。

中国吉林网 吉刻APP记者 越明
